塑胶跑道施工方案

DENAIYOU 2021-08-09 0


1、全塑型田径运动场工程所有施工内容;

2、工程范围:全塑胶型田径运动场工程:基础处理;跑道面层铺设13mm厚混合型塑胶面层,半圆铺设13mm厚透气型型塑胶面层,塑胶跑道标准画线;足球场铺设人造草皮。

1进场要进行旧跑道铲除工作。

2把跑道废料拉出场地。

3把跑道面层用水清洗干净。

4然后检查跑道混领土有开立地方,进行修补。

5施工队进场,进行跑道四周封闭,然后进行跑道施工。

第一章、场地测量

1、测量原则

准确的施工测量是保证基础施工顺利进行和线形质量的关键,对基础表面进行场地清理,然后会同建设单位对田径场进行定位放线,设置角柱及中心定位基桩,用砼浇捣并加以保护,以免施工过程中碰撞移位。

2、定好水平点

在已确定的基础上用水准仪测量好高程,以校方所给坐标点引入场地内后确定为±0.00相对高程,放好水准点,使整个场地处于水平地面。在施工现场定出运动场施工轮廓以方便施工。按设计控制好田径场坡度的大小,保证基础的宽度,为防止水准点被人为因素、自然因素破坏,避免施工中出现不必要的损失,规定了定期对水准点进行复测。为保证排水畅通,必须按设计要求修整纵坡。施工现场设立的所有标志都是为基础顺利进行服务的,所以应该保护。对于一些原始控制点从开始施工至竣工验收都具有重要作用,更应重视,妥善保护。

第二章工程重难点及应对措施

一、工程重难点

1、本工程为室外跑道体育场,圆弧圆曲半径较大,施工测量较难。

2、基层大面积砼浇筑,防开裂、平整度及排水坡度控制难。

3、基层施工的密实度要求高。

二、应对措施

1、本工程测量放线采用一台SET500型数字全站仪、一台J2激光经纬仪和100m的钢卷尺,组建三人测量小组施测,确保准确。

2、采用12T振动压路机分层碾压密实。

3、根据进度计划的要求合理安排各工序的穿插,采用网络技术控制各工序的完成情况;对施工全过程进行信息化管理,建立工期控制领导小组,分析原因,改进施工方法,确保顺利完成。

4、严格按安全文明施工标准进行管理,全封闭施工,创文明工地

第三章施工组织设计

一、塑胶跑道基础施工方案:

施工流程:基础开挖平整、夯实→12%灰土300mm厚→SBS防水层,接缝烫粘→150mm厚C25混凝土层→13mm透气型型塑胶面层

1、基础开挖平整、夯实

根据场地设计标高将基础开挖,采用人工结合机械进行场地平整,采用20t振动压路机进行场地碾压。采用振动压路机碾压时,第一遍应不振动静压,然后先慢后快,由弱振至强振。

压路机碾压行驶速度开始时宜用慢速,最大速度不宜超过4km/h;碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退式进行;横向接头对振动压路机一般重叠0.4~0.5m。应达到无漏压、无死角,确保碾压均匀,表面平整坚实,无明显的轮迹,无软弹和翻浆现象,排水良好,压实度符合设计要求。如出现上述情况,则必须进行土基处理。处理方法如下:

a、将软土挖掉,用黄土或8%灰土(改良土回填);

b、片石回填,再用压路机碾压,直到夯实到93%以上为止。

压实的同时要注意控制好坡度。

2、12%灰土300mm厚
施工流程:
施工放样→上土→运灰→整形→碾压→检测合格→养生
1、 测量放线
根据灰土施工宽度,实际宽度较灰土基层宽出50cm,以保证基层压实质量。
2、 采用挖掘机上土,按送铺厚度17cm大致均匀分布。
3、 采用装载机配合自卸汽车,将已消解好的石灰运达施工现场,用预先计算好的码方尺进行码方,经监理验收后,以用人工均匀放开。
4、 灰土试验段按路面平行线控制标高,先用推土机根据填筑高度推平,然后进行高程测设,每10cm一段面测设3点,然后拉线找平通筋,并放少量白灰明确标志,平地机细致整平配合人工修整边缘。
5、 拌和
在拌和过程中,如果灰土的含水量不足,应用喷管式洒水车补充洒水。水车起洒处和另一端调头处都应超出拌和段2米以上。洒水车不应在正进行拌和以及当天计划拌和的路段上调头和停留,以防局部水量过大。洒水后,应再次进行拌和,使水分在灰土中分布均匀。拌和机械应紧跟在洒水车后面进行拌和,减少水分流失。洒水及拌和工程中,应及时检查灰土的含水量。根据气温情况,含水量应严格按最佳含水量和较最佳含水量高1%-2%。过程中,应配合人工拣出八支渠和老路面拆除带来的超尺寸颗粒,消除粗细颗粒“窝”以及局部过分潮湿或过分干燥之处。灰土拌和均匀后应色泽一致,没有灰条、灰团和花面。即无明显粗细集料离析现象,且水分合适和均匀。

3、SBS防水层,接缝烫粘

  (1)、基层检查验收

  基层要求表面干燥,其含水率按规定不应超过8%,或通过覆盖粘结试验。要求表面应平整,保证基层坚硬、不出现起砂、裂缝、松动、起鼓、不平等现象。表面平整检查应采用2m长直尺检查,直尺与基层的间隙不应超过5mm,只允许平缓变化,每米长度内不得多于一处,表面无积水,排水坡度应符合设计要求。

  防水基层若有缺陷或积水等现象,必须进行处理,合格后方可进行防水层的施工。

  a.冷底子油施工

  先将验收合格的基层进行清理,并在基层上涂喷处理剂,要求处理剂涂喷要均匀,待基层处理干燥后,再进行防水卷材的铺设施工。

  b.防水卷材的铺设

  防水卷材的铺设应按规范要求平行或垂直于屋脊方向铺设。我们计划将防水卷材按粮库的现场实际情况,按顺水方向由低向高平行于屋脊方向或出之于屋脊方向进行铺设。

  ⑴施工前应将验收合格的基层清理干净,并将棱角处尘土吹净。

  ⑵涂刷基层处理剂要均匀一致;

  ⑶基层处理剂干燥后,应按设计要求对屋面防水工程需做附加层的部位进行处理。

  ⑷确定卷材铺贴顺序和铺贴方向,并在基层弹线,然后铺贴卷材。

  ⑸用火焰喷枪或喷灯烘烤卷材的底面和基层的夹角,喷灯距交界处300mm左右,使卷材表面的沥青层液化,边烘烤边向前滚卷材,随后用压辊滚压,使其与基层或与卷材粘结牢固。注意烘烤温度和时间以使沥青层呈融溶状态为度。

  ⑹卷材搭接按以下方法进行:

  (a)长边搭接:卷材纵向搭接宽度,单层防水≥80mm,必须仔细操作,先熔去待搭接部位卷材上的防粘层和粒料保护层,同时应熔化接缝两面的粘结胶,然后进行粘合排气,用手持辊压实,并应有明显沥青条;

  (b)短边搭接:卷材两端必须全部粘结,搭接宽度,单层宽度应≥100mm,并在基层卷材定位弹线、试铺,按卷材规格、铺设要求、屋面排水坡度、细部尺寸,确定卷材的铺设方案。

  (c)同一层相邻两幅卷材铺贴:横向搭接边应错开1500mm以上,且上、下两层卷材禁止相互垂直粘贴。

  第二道防水施工工艺流程同第一道设防,但应注意上下两层卷材长边接缝应错开不小于三分之一幅宽,短边搭接缝错开不小于1.5m。

  (d)带板岩片卷材短边搭接:需要去掉搭接部位的岩片层,在卷材上定出位置用喷灯加热相关部位后用抹子刮掉板岩部分。

  ⑺卷材铺贴完毕后,必须对搭接部位、端部及卷材收头部位进行密封处理,应嵌涂密封材料、封口胶或冷贴结剂,然后抹平,使其形成明显沥青条。

4、150mm厚C25混凝土层施工:

进行混凝土层的施工,按照C25混凝土配比标准进行严格的配比,施工采用的配比根据实验水泥品种测得。混凝土采用现场搅拌,所有的原材料都应严格按照配合比,严格控制水泥混凝土的搅拌时间。选择和使用水泥时,注意水泥各项品质必须合格,并应通过混凝土配合比实验,根据其抗拉、抗压强度、耐久性和工作性,确定可用水泥的品种、强度、等级及厂家。不同品种、牌号、强度等级、厂家的水泥,严禁混装和混合使用。

①基层准备

对基层的压实度、平整度、高程、横坡、宽度、轴向偏位、厚度等各项进行检查。对于局部松散、不平整、开裂等缺陷必须进行处理。混凝土层摊铺施工前应清理基层表面,并洒水润湿。

②模板安装

安装模板前,根据设计图纸放样定出田径场中心线和边线;模板宜采用钢模,模板应当平直,拆装方便,有足够的刚度和强度,且其高度与混凝土板厚相同。模板的拼接必须平顺、密实。采用木模板时,板厚宜为2cm以上。严格控制模板的安装质量,保证稳固、顺直、平整,桩间无起伏。根据本工程特点,模板工程是混凝土成型施工质量的关键,因此要加强模板工程的管理。

a、首先要确保模板材料的质量和模板制作质量,周转胶合模板要做成定型清水砼模板,装拆时不准乱扔乱放,应码放成堆。

b、支撑系统应确保尺寸准确、易装易拆,具有足够的强度、刚度和稳定性,不致发生变形,模板拼缝严密,几何尺寸准确。

c.浇筑砼前由项目技术负责人组织进行全面检查,认可合格后方可浇筑砼,砼浇筑过程中木工班派专人负责看护模板。

1.混凝土拌合物的拌和与运输:

拌合物应拌和均匀、充分,拌和时间根据搅拌机的类型、转速、拌合物的种类和投料顺序决定,根据拌合物的粘聚性、均质性及强度稳定性经试拌确定。

2.混凝土浇筑:

2.1.浇筑前的准备工作

①对模板及其支架进行检查,应确保标高、位置尺寸正确,强度、刚度、稳定性及严密性满足要求;模板中的垃圾、泥土上的油污应加以清出;木模板应浇水湿润,但不允许留有积水。

②准备和检查材料、机具等;注意天气预报,不宜在雨雪天气浇筑混凝土。

③ 做好施工组织工作和技术、安全交底工作。

2.2.浇筑工作的要求:

①现场应有专人指挥卸料,使卸下的拌合物分成几个分布均匀的小堆,以方便摊铺。如果运到现场的拌合物有离析,应用铁锹翻拌均匀,但严禁再次加水。

②混凝土应在初凝前浇筑,如已有初凝现象,则应再进行一次强力搅拌,才能入模;如混凝土在浇筑前有离析现象,须重新拌合后才能浇筑。

③为保证混凝土的整体性,浇筑工作应连续工作。当必须间歇时,其间歇时间应尽可能缩短,并应在前面混凝土凝结之前,将后续混凝土浇筑完毕。间歇的最长时间应按所用水泥品种及混凝土条件确定,当超过时应留置施工缝。

④拌合物摊铺均匀后,采用平板振动器进行振捣成型。平板式振动器在混凝土表面全面振捣,每4m断面应配备1块振动板,纵横方向各振捣一遍,振捣位置应重叠100-200mm。振动板在每一位置的振动时间以振动板底部和边缘泛浆厚度3-5mm为限,并不宜少于15s。振动板应由2人拉起振捣和移位,注意不能过振。振捣过程中,应随时对缺料的部位进行人工找平,多余的料应适当铲除。人工找平时应使用同批拌合物,严禁使用纯砂浆。应随时检查模板、拉杆、传力杆的移位、变形、松动、露浆等情况,并及时纠正。

⑤混凝土整体浇筑,分块捣制,将混凝土捣实抹平后轻微拉毛;振动器移动间距及速度一定掌握好,振捣要密实,防止混凝土离析现象。水泥混凝土振捣应有交接制度,防止漏振和重振现象发生。

⑥水泥混凝土浇筑好后,不可收成光面,略呈麻面,其平整度须达到98%以上。

⑦当砼强度达到设计强度的25~30%时用切割机切割每间隔5-6米左右切一条切割缝,深30~50mm。

2.3.注意事项:

a.考虑到塑胶面层施工问题,混凝土铺筑完成后,应保持混凝土面层高度低于道牙30mm;

b.混凝土铺筑时,应控制好坡度,跑道直道段横坡度为0.5%,弯道的向心坡度以顶点0.8%向东西侧递减至0.5%。

3、C25水泥基础的养生:

混凝土面层铺筑完成后应立即开始养生。混凝土面层宜使用麻袋保湿养生,并及时洒水,保持水泥混凝土表面始终处于潮湿状态,并由此确定每天的洒水遍数。在雨季或养生用水充足的情况下,可采用湿法养生,在混凝土表面全面覆盖保湿养生膜、土工毡、土工布、麻袋、草袋或草帘等,并每天均匀洒水数次,使覆盖物底部始终保持潮湿状态。

一般养生天数宜为15天,高温天不宜少于10天,常温天不宜少于15天(低温天应适当延长),混凝土养生初期严禁人、畜、车辆通行,在达到设计强度40%后,行人方可通行。

二、透气型型塑胶面层施工方法:

基础达到要求后,进行塑胶面层的摊铺。为增强塑胶面层与基础的黏接性、更好的控制场地的坡度、平整度,确保铺设的质量,我公司采用二次分层施工的工序进行铺设。整个场地塑胶面层的铺设严格按照设计要求、塑胶跑道、辅助区和半圆区严格按国家标准GB/T14833-93的要求进行施工。

根据本工程实际情况,塑胶摊铺遵循“先里后外“的施工工序,先做两半圆,再做跑道,后做辅助区。

1、塑胶面层铺设前的施工准备

1.1、测量放样、确定施工范围

施工队进场后,用经过校准后的经纬仪对运动场的位置进行放样,复测场地的水准点及标高,确定运动场的塑胶铺装施工范围。

1.2、基础层的复验及找平

按照场地设计要求和塑胶铺设工艺对场地基础的要求,对该场地基础进行复核,包括测量场地平整度、坡度是否符合室外运动场的规定,同时在铺设塑胶面层之前,基础必须有足够的保养期。

检测基础层的平整度采用3m直尺检测基础层的最大凹陷程度。3m直尺的尺长精度为±3mm,尺的底面平直无缺陷,0-25mm塞尺,塞尺精度为±1mm。

将3m直尺轻放于任何相邻两点之间,用塞尺测量最大局部凹陷不超过3mm,即为合格点。每100㎡内测量不少于5个测量点数。合格点数与总测量点数之比即为平整度合格率。合格率应不低于85% 。

基础若有油渍,脆化处或凸处应铲除或磨除,凹处用同种材料进行补平,若是裂缝应用材料填补,若裂缝较细小时应加宽加深后再填补。

基础补平后,清除施工面的灰层和杂物,用水将基础冲洗干净,使基础表面无油、无灰、干燥,才能进行塑胶面层的施工。

1.3、测量地面含水率

晴天时用透明胶布以胶带贴胶布四周于地面,待4小时后观察,若透明胶布内有结露现象则不可施工,或以湿度测定仪检查含水率低于8%以下方可施工。

1.4、测量空气湿度

用通风干湿表测量空气湿度,空气湿度应≤85%,方能施工。

1.5、施工材料、施工设备准备

塑胶半成品材料,按照所报材料计划一次性发往施工现场,出发和接收材料前均应清点材料的品种及数量,材料包装若有破损,应及时处理以免浪费,由于原料的化学特性,塑胶材料包装桶一律侧倒放,防止进水,现场材料员和质检员严格对接收的材料进行检验,如有不合格材料,立即返回,不得接收使用。

检测了解铺设现场的温度和湿度,在铺设施工现场采用三夹板进行小试,检验材料比例是否严格按配比进行混合的。工程所用材料分别按批号排序,然后取样根据现场环境条件分别进行成胶试验以及拉丝成胶试验。如果发现某批材料成胶速度过慢,则调节催化剂的用量来调节成胶速度。

提前检查塑胶铺设所需的机械设备,使投入的机械设备能按需要进行正常运转,及时进行保养。

1.6、塑胶铺设前的施工注意要点

根据塑胶跑道施工工艺的要求,施工时温度要在10℃以上、干燥、低风条件下施工,雨前24小时不可以施工,确保工程质量。故施工现场派专人随时了解气象信息,保证施工前24小时做好气象调查,制定施工作息时间,做好相应的准备,保证工程施工顺利进行,保质按期完成。

施工时突发停电,搅拌桶中材料还未搅拌均匀,必须作废料处理不得使用。施工用的原材料,颗粒、胶水等经监理见证随机抽样,须经过相关部门进行检测,并出具检测报告,合格后方可使用。

聚氨酯A、B组分配比为1:4,黑胶粒配比不超过总量的25%,面层颗粒采用EPDM胶粒,粒径为3-5mm。

2、摊铺塑胶底层

在塑胶底层摊铺前, 用专用胶水在混凝土基础上均匀的涂刷一遍,以增强基础与塑胶面层的粘接性。

2.1、底层施工流程

搅料(T-301AB料胶水、催化剂、黑颗粒)→摊铺、刮平、修边、包边→常温固化、检测补平。

底胶摊铺前,为保证区分不同颜色的部位和已铺完面层的干净,测量员在与施工部位连接处四周,用5cm宽的透明胶带纸在塑胶面层边上贴好,待塑胶面层施工完后,立即将胶带纸小心的清除。施工前现场作好样板供学校参考,确定材料颜色后方可进行施工。

2.2、搅料

选料: 严格按照公司技术部下发的工艺配方进行配比,配比系数为T-301AB胶水10.5kg/㎡,黑颗粒3kg/㎡。

搅拌:开始搅料前,在材料搅拌场所铺设胶布或塑料布,避免玷污地面,损坏施工品质及影响环境清洁。搅拌桶的容量应是搅拌量的1.5-2倍,使用前搅拌桶保持干燥及清洁。搅料人员将材料按比例倒入搅拌桶中混合,材料倒入搅拌桶时,应向桶中央直接倒入,切勿沿着桶边倒入,以免附着桶边的材料无法充分搅拌。材料如附于桶边或不慎粘附其它地方应随时以刮刀刮干净。将倒入搅拌桶中的料用专业搅拌机搅拌均匀后,加入适量的催化剂再进行搅拌,最后按比例加入黑颗粒搅拌均匀。注:加料的时候必须边搅拌边均匀缓慢的加入需添加的原料,避免破坏已搅拌均匀混合料的内部组成结构,以保证在塑胶摊铺过程中不因此而起泡、出现局部色差,影响工程质量。混合料进行搅拌时,一定要搅拌均匀,保证各种材料能充分反应,每次拌料应保证在相同的条件下进行,才能保证合成后塑胶面层无气泡、裂痕现象,接缝平整,无明显痕迹,表面色泽均匀、耐久、均匀一致。运料工倒料时,应将容器内余料刮除干净,才能保证每次倒入的预聚体等混合材料,比例符合要求及材料不会浪费损失。

2.3、摊铺、刮平、修边、包边

铺设基层之前根据场地验收测量数据,对于基础过于凹陷的部位,用适量的胶料找平;如有加厚区,也要先用胶料铺设,与其周边找平。按照图纸测量分道,放好施工线,用粘有胶带纸的胶条框好要铺设的场地。基层铺设控制厚度为12mm,胶料摊铺过程中,刮胶人员及时对露底、凹处进行补胶,凸起的部位刮平,并保证边缘平整;消泡人员要不停地消泡,直至无泡为止,胶内如有杂物要及时清除,确保胶面干净,无刮痕。同时,塑胶底层铺装时,在塑胶面层与内环沟、田赛设施的衔接处等接触边进行包边处理,以免因时间过长,水份及其他杂物进入塑胶层内,从而保证整个场地的质量,提高场地的使用寿命。

2.4、标准养护、检测补平

塑胶底层铺设完后,进入到常温养护固化阶段,养护期间表面不得放置任何东西,一定要保持表面的干净、干燥,不得有行人或是机动车辆在上面行走。通常需要24小时才能固化。当塑胶表面站人没有任何痕迹后,可视为底胶已经完全固化。底胶固化后,底胶固化后,采用冲水的办法检测场地的平整度,若积水较深部位,应作好标记,待水干后马上用胶料进行补平;若局位发现颜色有明显的偏差,并且有小气泡,则胶料搅拌不均匀,作好标记,立即割除不合格部位,用同种符合要求的胶料进行补平;达到要求后,方可进行面胶的铺设。

3、透气型塑胶面层铺装

面层采用新工艺(机械喷面)这一新工艺的采用使透气型塑胶进入了一个改革时代,完全解决了传统的透气型塑胶容易脱粒、有色差的问题,加强了与底层的粘结力。

搅料(单组份胶水、EPDM颗粒、色浆、催化剂)、运料、喂料→喷涂面胶层→修边、包边→固化。

施工作业面先里后外程序,先做两半圆,再做跑道,最后做辅助区。施工前现场作好样板供学校参考,确定材料颜色后方可进行施工。

3.1、搅料、运料、喂料

搅料人员将胶水、EPDM颗粒、色浆按一定比例倒入搅拌桶中混合,配比系数为:T-301AB胶水2.5kg/㎡,EPDM颗粒2kg/㎡,色浆0.15kg/㎡。材料倒入搅拌桶时,应向桶中央直接倒入,切勿沿着桶边倒入,以免附着桶边的材料无法充分搅拌。将倒入搅拌桶中的料用专业搅拌机均匀搅拌1分钟后,加入适量的催化剂再进行搅拌,催化剂的用量根据气温适当调整。注:加料的时候必须边搅拌边均匀缓慢的加入需添加的原料,避免破坏已搅拌均匀混合料的内部组成结构,以保证在塑胶摊铺过程中不因此而出现局部色差,影响工程质量。混合料进行搅拌时,一定要搅拌均匀,保证各种材料能充分反应,每次拌料应保证在相同的条件下进行,才能保证合成后塑胶面层接缝平整,无明显痕迹,表面色泽均匀、耐久、均匀一致。混合料搅拌好后,运料工立即将搅拌好的混合料运至喷涂机部位,在现场技术人员的指导下,倒入喷涂机进行喷涂。

3.2、喷涂面胶层

塑胶面层要先做色板以供业主选择,面层色彩要鲜艳、统一、无斑痕、不眩目,不造成相关比赛项目混乱。采用喷涂机正、反、正向分三次进行喷涂,喷撒落点90度为宜,形如雨点下落,一次性喷撒料应充足。用喷涂机进行胶料喷涂时,每一组胶料的衔接要准确、整齐,尽量缩短每一组胶料的间隔时间,使成胶速度均匀一致。面层喷涂厚度控制为3mm。同时,塑胶面层铺装时,在塑胶面层与四周等接触边进行包边处理,以免因时间过长,水份及其他杂物进入塑胶层内,从而保证整个场地的质量,提高场地的使用寿命。

3.3、修边、包边

塑胶面层铺设时,在塑胶面层与四周等接触边进行包边处理,以免因时间过长,水份及其他杂物进入塑胶层内,从而保证整个场地的质量,提高场地的使用寿命。

3.4、常温固化

根据施工时气温的高低决定固化时间,通常固化时间为12-24小时。

3.5、测量划线

用经纬仪和钢卷尺放设点位线,各点位线都必须按国际田联的相关规定。一圈长度的误差不得大于40mm,100m及110m栏的误差不得大于20mm,并且不得出现负误差。径赛项目画线的原则是必须保证各起跑点运动员跑向终点的最小距离相等,因此对于不分道起跑的径赛项目及抢道线,应使用渐开线画法,不得使用圆弧代替。

弯道放线:以半圆圆心为基准点,钢尺绷直测量每道半径,依次用大头针在曲直点钉上同一颜色彩纸,每隔一米钉上一颗,依次放线。

直道放线:以南北圆心为基准点,分别在两边曲直点处用钢尺拉出半径加各道宽,并在各点处钉上钢钉,两曲直点之间钢钉挂好尼龙线,将已挂好的线每隔4-5m用大头针将其固定在跑道上,以防线条摆动。

跑道点位放线:施工前把各栏位点线计算好,施工时将经纬仪架设在圆心位置上,以曲直点为起始点依次拨出计算好的角度,用大头针扎上不同颜色的彩纸钉出不同栏位的点位。

运动场标志线线宽均为5cm,画线漆为进口聚氨酯漆。用专用的划线机进行喷涂,其标志线准确、清晰、不反光、无明显虚边、与面层粘合牢固。

3.6、标准养护

运动场塑胶面胶层摊铺后常温固化,保养七天以上才能进行正常的教学与训练。

三、人造草足球场施工方案

人造草足球场施工工艺为:基础开挖平整、夯实→12%灰300mm厚→150mm厚C25混凝土层→铺设人造草。

1、基础平整夯实

根据场地设计标高将基础夯实,采用人工结合机械进行场地平整,采用20t振动压路机进行场地碾压。采用振动压路机碾压时,第一遍应不振动静压,然后先慢后快,由弱振至强振。

压路机碾压行驶速度开始时宜用慢速,最大速度不宜超过4km/h;碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退式进行;横向接头对振动压路机一般重叠0.4~0.5m。应达到无漏压、无死角,确保碾压均匀,表面平整坚实,无明显的轮迹,无软弹和翻浆现象,排水良好,压实度符合设计要求。如出现上述情况,则必须进行土基处理。处理方法如下:

a、将软土挖掉,用黄土或8%灰土(改良土回填);

b、片石回填,再用压路机碾压,直到夯实到95%以上为止。

压实的同时要注意控制好坡度。

2、50mm厚C25混凝土层施工:

进行混凝土层的施工,按照C25混凝土配比标准进行严格的配比,施工采用的配比根据实验水泥品种测得。混凝土采用现场搅拌,所有的原材料都应严格按照配合比,严格控制水泥混凝土的搅拌时间。选择和使用水泥时,注意水泥各项品质必须合格,并应通过混凝土配合比实验,根据其抗拉、抗压强度、耐久性和工作性,确定可用水泥的品种、强度、等级及厂家。不同品种、牌号、强度等级、厂家的水泥,严禁混装和混合使用。

①基层准备

对基层的压实度、平整度、高程、横坡、宽度、轴向偏位、厚度等各项进行检查。对于局部松散、不平整、开裂等缺陷必须进行处理。混凝土层摊铺施工前应清理基层表面,并洒水润湿。

②模板安装

安装模板前,根据设计图纸放样定出田径场中心线和边线;模板宜采用钢模,模板应当平直,拆装方便,有足够的刚度和强度,且其高度与混凝土板厚相同。模板的拼接必须平顺、密实。采用木模板时,板厚宜为2cm以上。严格控制模板的安装质量,保证稳固、顺直、平整,桩间无起伏。根据本工程特点,模板工程是混凝土成型施工质量的关键,因此要加强模板工程的管理。

a、首先要确保模板材料的质量和模板制作质量,周转胶合模板要做成定型清水砼模板,装拆时不准乱扔乱放,应码放成堆。

b、支撑系统应确保尺寸准确、易装易拆,具有足够的强度、刚度和稳定性,不致发生变形,模板拼缝严密,几何尺寸准确。

c.浇筑砼前由项目技术负责人组织进行全面检查,认可合格后方可浇筑砼,砼浇筑过程中木工班派专人负责看护模板。

3.1.混凝土拌合物的拌和与运输:

拌合物应拌和均匀、充分,拌和时间根据搅拌机的类型、转速、拌合物的种类和投料顺序决定,根据拌合物的粘聚性、均质性及强度稳定性经试拌确定。

3.2.混凝土浇筑:

3.2.1.浇筑前的准备工作

①对模板及其支架进行检查,应确保标高、位置尺寸正确,强度、刚度、稳定性及严密性满足要求;模板中的垃圾、泥土上的油污应加以清出;木模板应浇水湿润,但不允许留有积水。

②准备和检查材料、机具等;注意天气预报,不宜在雨雪天气浇筑混凝土。

③ 做好施工组织工作和技术、安全交底工作。

3.2.2.浇筑工作的要求:

①现场应有专人指挥卸料,使卸下的拌合物分成几个分布均匀的小堆,以方便摊铺。如果运到现场的拌合物有离析,应用铁锹翻拌均匀,但严禁再次加水。

②混凝土应在初凝前浇筑,如已有初凝现象,则应再进行一次强力搅拌,才能入模;如混凝土在浇筑前有离析现象,须重新拌合后才能浇筑。

③为保证混凝土的整体性,浇筑工作应连续工作。当必须间歇时,其间歇时间应尽可能缩短,并应在前面混凝土凝结之前,将后续混凝土浇筑完毕。间歇的最长时间应按所用水泥品种及混凝土条件确定,当超过时应留置施工缝。

④拌合物摊铺均匀后,采用平板振动器进行振捣成型。平板式振动器在混凝土表面全面振捣,每4m断面应配备1块振动板,纵横方向各振捣一遍,振捣位置应重叠100-200mm。振动板在每一位置的振动时间以振动板底部和边缘泛浆厚度3-5mm为限,并不宜少于15s。振动板应由2人拉起振捣和移位,注意不能过振。振捣过程中,应随时对缺料的部位进行人工找平,多余的料应适当铲除。人工找平时应使用同批拌合物,严禁使用纯砂浆。应随时检查模板、拉杆、传力杆的移位、变形、松动、露浆等情况,并及时纠正。

⑤混凝土整体浇筑,分块捣制,将混凝土捣实抹平后轻微拉毛;振动器移动间距及速度一定掌握好,振捣要密实,防止混凝土离析现象。水泥混凝土振捣应有交接制度,防止漏振和重振现象发生。

⑥水泥混凝土浇筑好后,不可收成光面,略呈麻面,其平整度须达到98%以上。

⑦当砼强度达到设计强度的25~30%时用切割机切割每间隔5-6米左右切一条切割缝,深30~50mm。

3.2.3.注意事项:

a.考虑到塑胶面层施工问题,混凝土铺筑完成后,应保持混凝土面层高度低于道牙30mm;

b.混凝土铺筑时,应控制好坡度,跑道直道段横坡度为0.5%,弯道的向心坡度以顶点0.8%向东西侧递减至0.5%。

3.3、C25水泥基础的养生:

混凝土面层铺筑完成后应立即开始养生。混凝土面层宜使用麻袋保湿养生,并及时洒水,保持水泥混凝土表面始终处于潮湿状态,并由此确定每天的洒水遍数。在雨季或养生用水充足的情况下,可采用湿法养生,在混凝土表面全面覆盖保湿养生膜、土工毡、土工布、麻袋、草袋或草帘等,并每天均匀洒水数次,使覆盖物底部始终保持潮湿状态。

一般养生天数宜为15天,高温天不宜少于10天,常温天不宜少于15天(低温天应适当延长),混凝土养生初期严禁人、畜、车辆通行,在达到设计强度40%后,行人方可通行。

4、50mm人造草铺设

4.1、进行基础工程的验收处理,修补,清理。

4.2、机具调试:施工前应检查并调试机具是否性能良好。

4.3、放线:找出场地的中心点,并根据中心点的位置定出场地上施工时所需用的各点、线的准确位置。

4.4、草坪铺展:根据设计图纸及实际情况,确定出具体的铺设方向,将草皮搬入场地进行铺设。将编织在草皮外沿的白色草皮切下,放置一边待用。

4.5、裁边:将草皮各接缝处搭接2-3cm,用裁草刀或裁纸刀切开,修剪掉草卷不整齐之自然边,使两边的草皮尽可能的搭接紧凑。

4.6、草坪粘接:将20-30cm宽的纤维布或无纺布沿草皮接缝处铺开。然后将专用胶水用橡皮刮板均匀地涂刮在纤维布上,再把两端的草皮拼合,胶粘在纤维布上,使整场草坪连成一体。

4.7、场地白色草皮划线施工:在草皮基本拼接完毕后,再次拉线定出功能线、点的准确位置,以裁纸刀切开,抽出切下的草条,将纤维布放入,刮涂胶水,把原先预备好的白色草条放回,胶结压紧。在角球等狭窄区域画弧的难度较大,可将整个角球区域切除,切割成小块后逐块放回拼接起来。

4.8、复查:整个场地草坪铺好后,需按铺设程序对每一道工序进行检查,草皮上摺皱的部分需要以裁纸刀开口,拉直对接,切除重叠的部分,然后胶结。草皮完全处理好后,便可开始注砂。

4.9、铺设石英砂:50mm高的人造草皮石英砂填充高度为22mm±1mm;石英砂颗粒应圆润,砂粒径为0.3~0.8mm。施工工序:先沿一方向匀速铺设,并沿此方向反复修理两遍,然后再沿垂直方向铺砂并梳理,如此重复3-4次,直至砂粒大面积铺至设计标高后,检查局部有无漏铺并及时补充砂粒。铺设过程中如发现其他杂物需立即去除,以确保工程质量。

4.10、铺设黑胶粒:50mm高的人工草皮橡胶颗粒填充高度为10mm±1mm;橡胶应弹性好,胶粒径为0.5~2mm。具体施工工艺同石英砂铺设,重复2-3遍,保证胶粒能均匀铺设至设计标高。

4.11、草苗梳理:用草苗梳理机沿场地纵横双向依次梳理,直至将草苗全部梳理出胶粒层。

4.12、清理:检查整个场地,对局部进行补充砂或胶粒,并清理施工现场杂物。

4.13、保证项目

无挫伤、手感光滑,五年内不出现大面积风化和褪色。粘贴牢固,保证球场四周走水流畅。人造草地与地沟、跑道连接均匀、牢固、无裂缝,不能出现积水现象。

4.13.1、草坪铺设整齐、无凹凸不平现象,草坪接缝平直、黏结牢固、不开胶;无明显接缝痕迹。

4.13.2、石英砂和橡胶粒铺设均匀,平整。

4.13.3、场地划线尺寸符合图纸要求,无扭曲现象;

4.13.4、质检员及项目经理全程监督施工铺设的每一道工序。

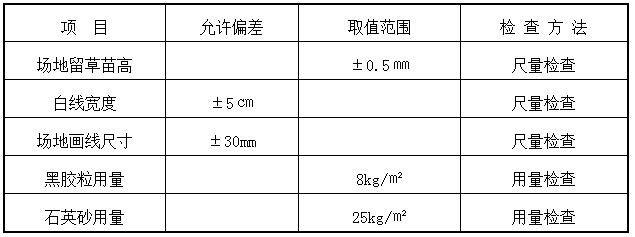

4.13.5、允许偏差项目




第四章施工总平面布置及临时用地

1、施工总平面布置

注:投标人应递交一份施工总平面图,绘出现场临时设施布置图表并附文字说明。

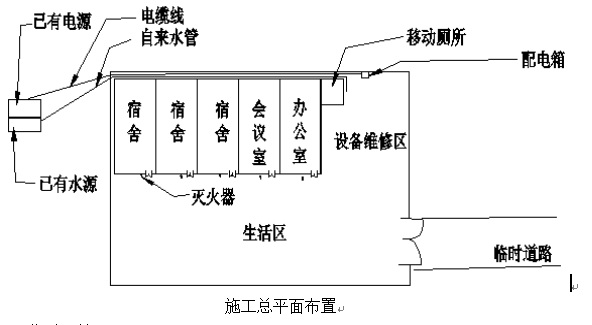

施工总平面布置

2、临时用地

2.1项目经理部

项目经理部拟建场地四周设置排水沟,周围用彩钢板作围栏,办公、住房等均用彩钢简易房,并配置消防器材。

2.2施工队临时住房

施工队住房拟建在项目经理部内,采用彩钢简易房,由项目部统一管理。

2.3工地试验室

在项目部建立工地试验室,负责材料检验与工程质量的控制试验。试验室各类试验检验仪器定期经计量部门标定。根据本工程项目规模,一些需要大型试验设备才能完成的试验,将委托工程所在地具有相应资质的试验室完成。

2.4排水系统

生产生活区内与就近排水系统相结合,做好临时排水设施,不向农田和耕地排水。

2.5水冲轮胎场地

水冲轮胎场地设在项目部的门口,安装一台3KW的高压水泵,单独设置开关箱,保证日常电通、水通及水压力满足冲洗要求;冲洗场地4m×9m,四周设置排水沟,污水集中排放;冲洗场地具体位置见《施工总平面布置图》。

2.6施工用地表

施工临时用地表

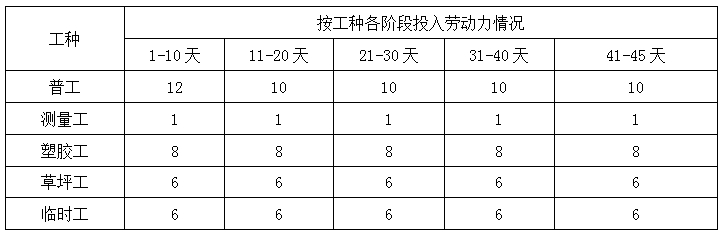

第五章 劳动力配备
